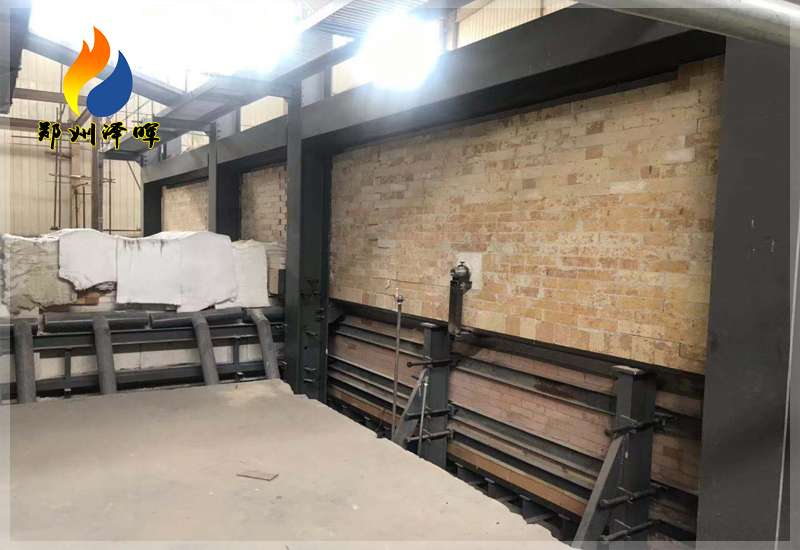

浮法玻璃熔窑耐火砖的砌筑要求
浮法玻璃熔窑的砌筑质量直接影响熔窑的使用寿命和生产操作。近年来,浮法玻璃熔窑的寿命越来越长,有的达到8年以上,因此,在耐火砖材质、熔窑的砌筑、烤窑以及正常生产操作上应提供有力的保障。熔窑砌筑时,其实,根据耐火砖材质的不同,除要求干砌的部位外,都要用相应的耐火泥浆砌筑,砌体的膨胀缝按耐火砖的膨胀系数计算留设,那么针对各个部位具体有什么要求?
浮法玻璃熔窑的砌筑是以熔窑纵向中心线、1#小炉中心线以及标高为基准的。各部位的砌筑要求简述如下。
1、烟道
①浮法玻璃熔窑烟道一般在熔窑砌筑的第一阶段砌筑,但也有些厂家为了赶点火时间,而将熔窑主体建完后,再进行烟道的砌筑,此时应注意施工保护。
②烟道的施工以1#小炉中心线和熔窑中心线为基准,为方便起见,在总烟道和支烟道交接处、支烟道拐弯处碹的处理,可采用耐热混凝土浇筑。
③在烟道不同碹跨相接处,碹采用直缝砌筑,墙要错缝砌筑,此时应注意碹头处的碹砖长度不小于120mm,以免碹头砖脱落。
④烟道墙体膨胀缝分段留设,一般每2m按8mm留设,膨胀缝要错缝砌筑,膨胀缝外要用黏土砖砌筑,不能用保温砖。
⑤烟道墙***外一层为红砖,由于红砖和标形耐火砖厚度不同,砌筑时不配型,因此要求每7-8层红砖往墙内咬砌半砖,可通过加工保温砖的厚度来调整咬砌处的高度。
2、蓄热室
①蓄热室墙一般厚度为578mm,其中侧墙和端墙由耐火砖一砖半和保温砖一砖组成,砌筑时膨胀缝可分段留设。隔墙全部由耐火砖(两砖半)组成,膨胀缝必须留在隔墙两端。
②炉条碹是蓄热室的关键部位,必须确保安全,必须拉通线砌碹,每个炉条碹都不能有歪斜。炉条碹砖上用找平砖找平,找平砖上表面要力求平整,以利于格子砖的码砌。浮法玻璃熔窑炉条碹找平工作工时较长,必须精细施工。目前***常见的方法是,将找平砖下表面加工合适后带泥砌筑。砌完后,按炉条碹砖找平砖的要求标高弹线,并将每块砖进行编号后将找平砖取下,按照所弹线痕进行切割,然后按编号位置重新带泥砌好,按标高拉线,用角向磨修正高度。
③蓄热室后侧墙砌到小炉底板的高度后要暂停,进行胸墙和小炉的施工,待小炉斜碹和后平碹砌筑结束后才能继续后侧墙的施工。
④格子砖码砌要求垂直、水平,格子砖在生产***后应按正负公差分箱包装,并在包装箱上标明公差范围。同一层格子砖在码砌时要求用同一公差范围的格子砖。
3、池壁
浮法玻璃熔窑池壁砖在高度方向上一般为一整块砖,砌筑时按图纸编号码放。要保证池壁砖的水平和垂直,需要调整时可在池壁下面垫少量锆质捣打料。
4、胸墙
①调整胸墙托板在同一水平面上,固定下巴掌铁,按熔窑中心线确定挂钩砖的位置,并在池壁砖上面弹线,此时还应画出每个小炉中心线,然后按照图纸所标每块砖的位置对号人座。
②小炉平碹砌筑结束时碹胎不能拆除,需待澄清部胸墙砌筑后,两端顶丝紧固到位后才能拆除,以免平碹发生下沉。
③胸墙部位的电熔锆刚玉砖全部为干砌。值得注意的是在砌筑挂钩砖时必须用木楔塞于池壁砖和挂钩砖之间,并保证挂钩砖水平。
④因为胸墙部位砖很大、很重,有的一块甚至达到几百千克,施工时要特别注意安全。
5、大碹
①浮法玻璃熔窑采用钢碹碴结构,钢碹碴一定要安放准确稳定,同一侧沿窑长方向拉钢丝,调整钢碹碴的斜面在同一平面上,必要时可以垫薄钢板,但必须保证垫铁足够的接触面积和稳定性。
②支碹胎。由于浮法玻璃熔窑大碹砖的厚度一般为400-500mm,质量较大,因此,要求碹胎要有足够的强度,并且要保证碹胎的整体稳定性。碹胎支好后,要用水平仪反复进行测量、调整,保证其处于同一高度。
③开始砌碹以前,每一节碹都要干码2-3环碹砖,这样在砌筑时,对泥缝的大小能做到心中有数。
④大碹的锁砖要求高出碹顶100-150mm,同一节大碹要求锁砖同时打入,使整个碹受力均匀。
⑤硅质泥浆的砌筑适宜性不太好,大碹砖较大,为了能将泥浆快速均匀地抹在砖面上,要求硅质泥浆必须有足够的搅拌时间,从搅拌好到使用要4h的陈化时间,因此要求泥浆池稍大一些并提前备料。
⑥碹砖的顶头缝必须在砌筑和烤窑时严格把关,并在热保温时,用密封料精细施工。每节碹的碹头处是自由端,没有约束,膨胀缝密封不好易穿火,因此在施工砌筑碹头时要紧一些,拉条要紧一些。另外,碹头处的膨胀缝结构采用台阶式效果较好,烤窑结束后,用硅质热补料密封。
⑦浮法玻璃熔窑大瑄较长,紧拉条时要求多次少紧。为了保证大碹的同步抬高,***好在每节大碹上沿窑长方向设三个测量点,用水平仪观察,边紧拉条边测量,这样能够保证整个大碹上升量基本相同。一般在大碹上升10mm时,大碹就会脱离碹胎,此时可以锁紧拉条,开始拆碹胎。
池底、小炉斜碹等部位的砌筑同其他工业窑基本相似,但需要强调的是小炉各部位所用的耐火材料目前几乎均采用电熔AZS砖,且砖的形状复杂,安装难度大。为保证砌筑质量,要求这部分耐火砖一定要精磨加工,并且要预排、编号,以降低砌筑难度。L形吊墙的安装,按目前的情况看,无论是进口还是国产吊墙,都由供货方施工安装,设计技术人员进行现场指导。
